進捗状況

進捗状況

令和5年11月末の状況です。

工事名桑山川地区第12次工事
発注者新潟地域振興局 農林振興部部
工事場所五泉市羽賀 地内
工期令和5年10月4日~令和6年3月15日
工事内容排水路改修工事です。
出来高率0%
担当者コメント
今月は、敷き鉄板設置、既設構造物(笠コン、鋼矢板)撤去です。
工事名(一)290号道路更新防災(橋梁補修)早出川橋補修工事
発注者新潟地域振興局 新潟地域整備部
工事場所五泉市大字中川新 地内
工期令和5年7月24日~令和5年12月15日

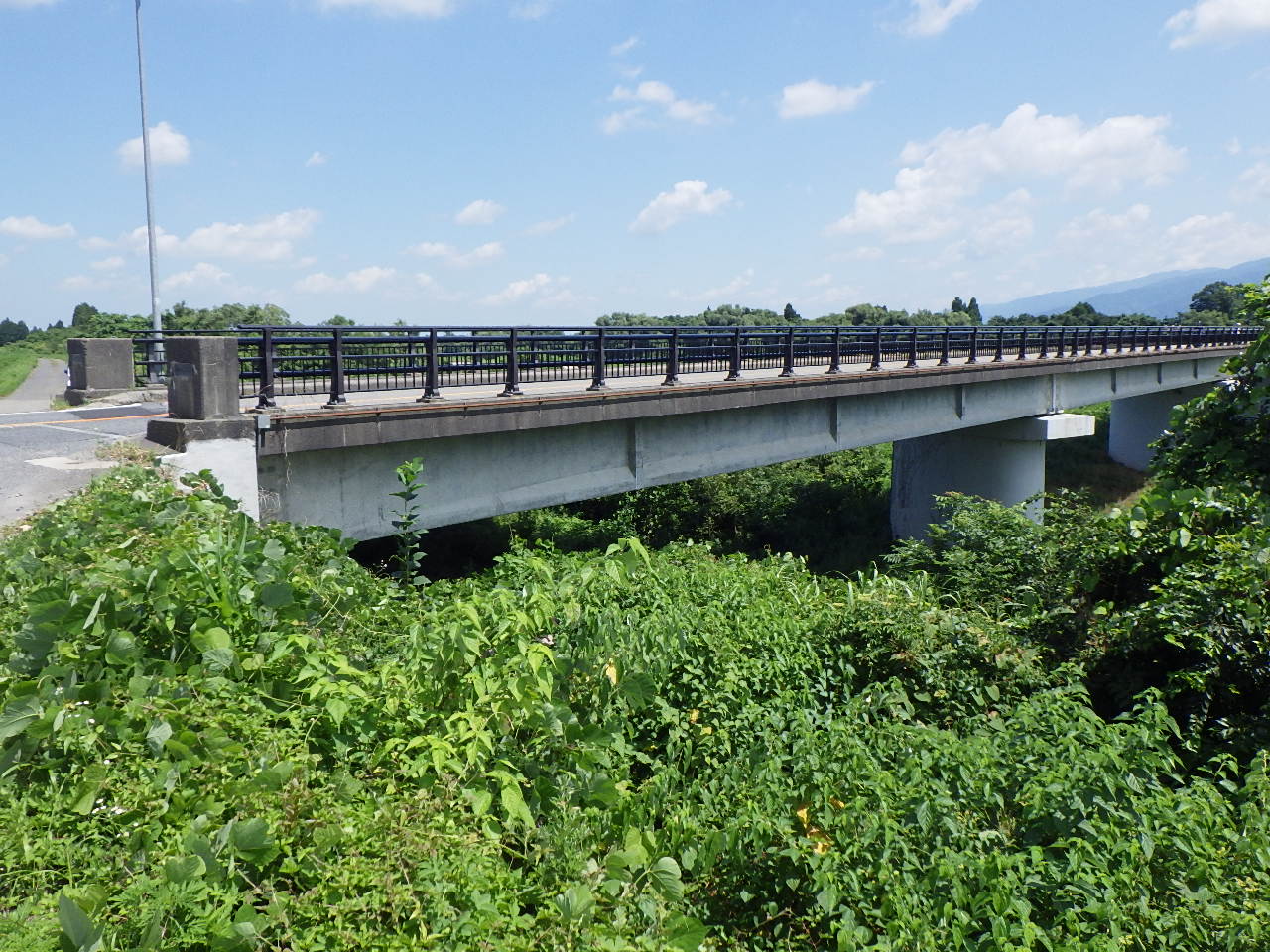

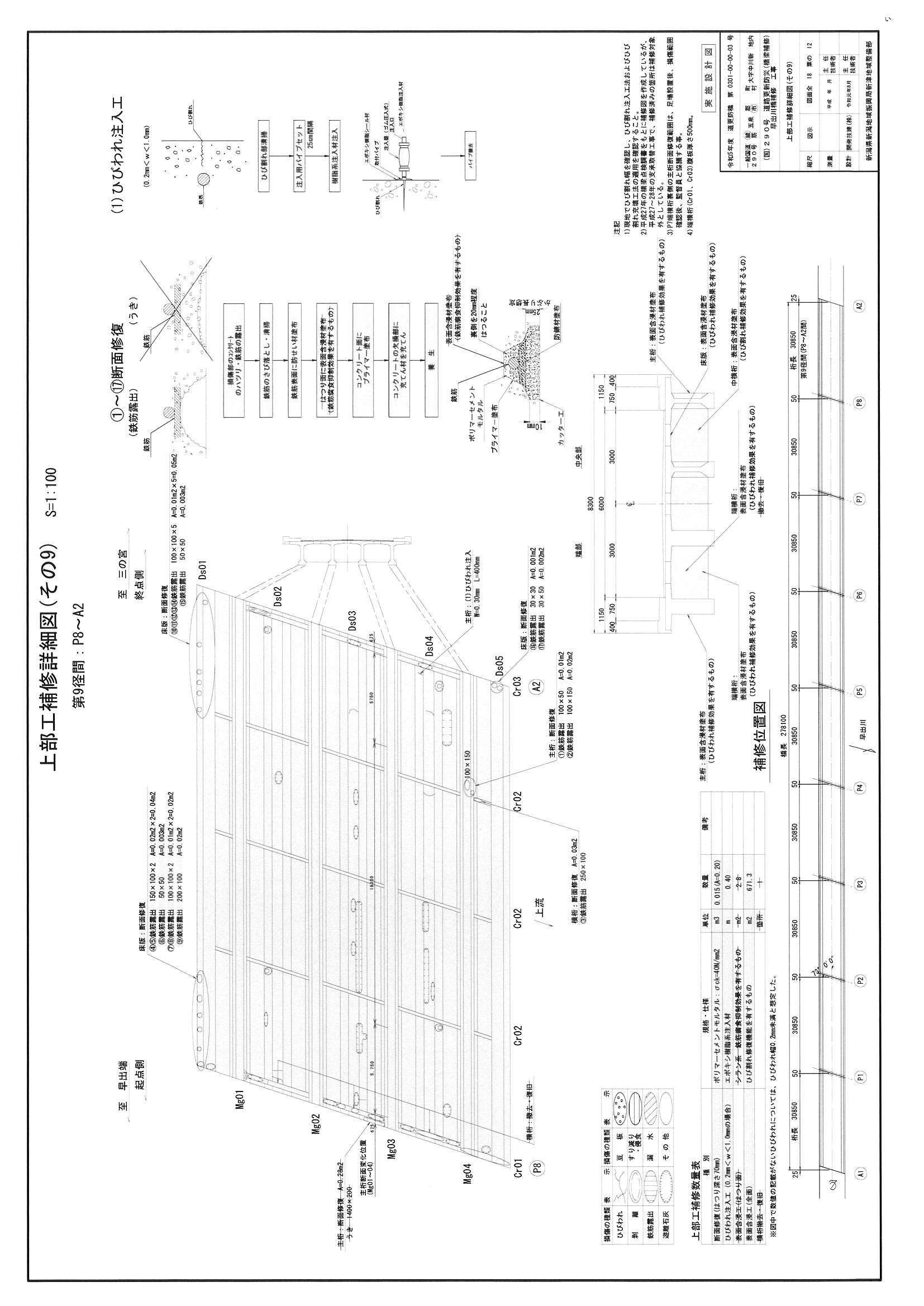

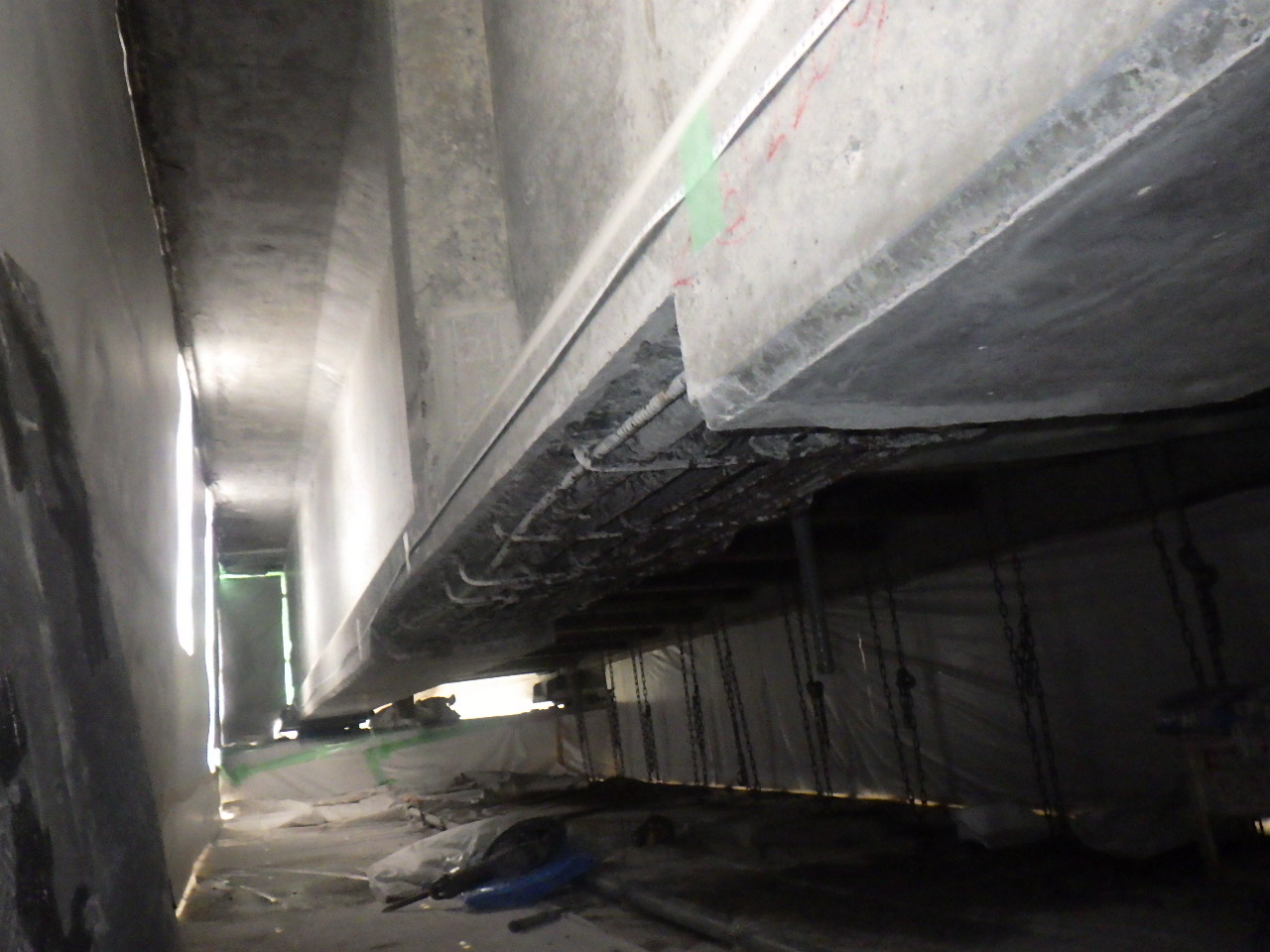

工事内容早出川橋の傷んだところを直す工事です。
出来高率78.7%
担当者コメント

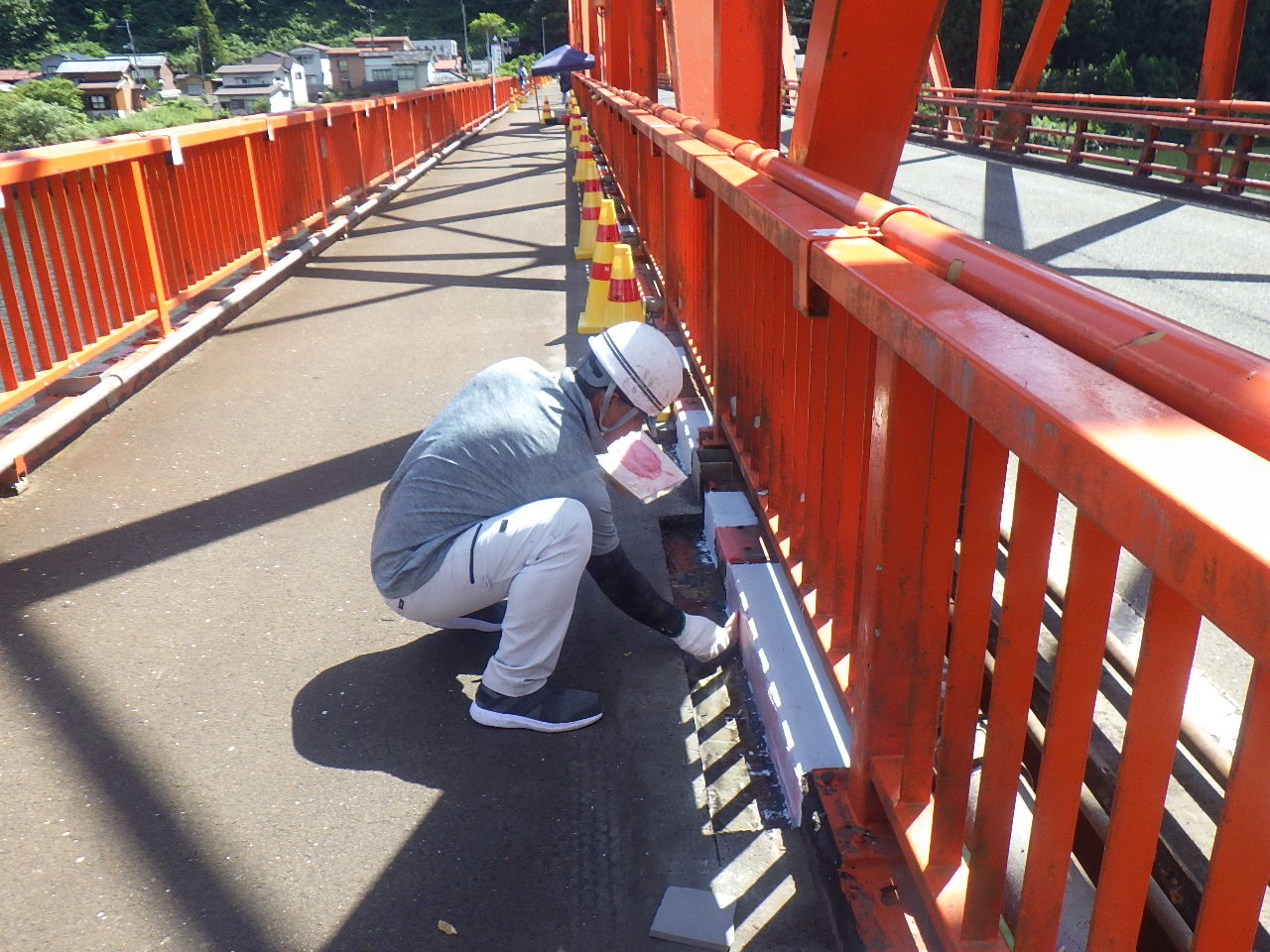

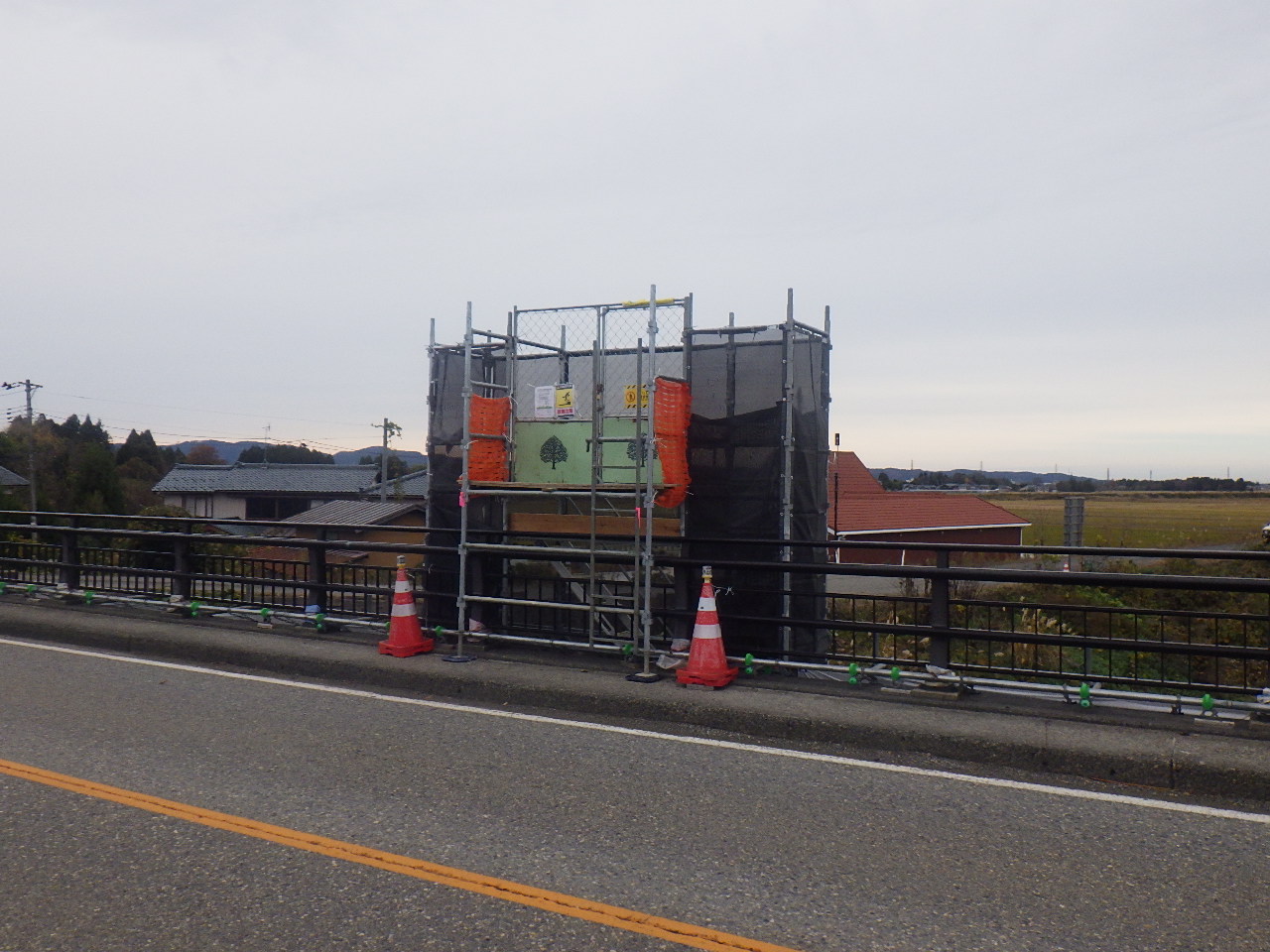

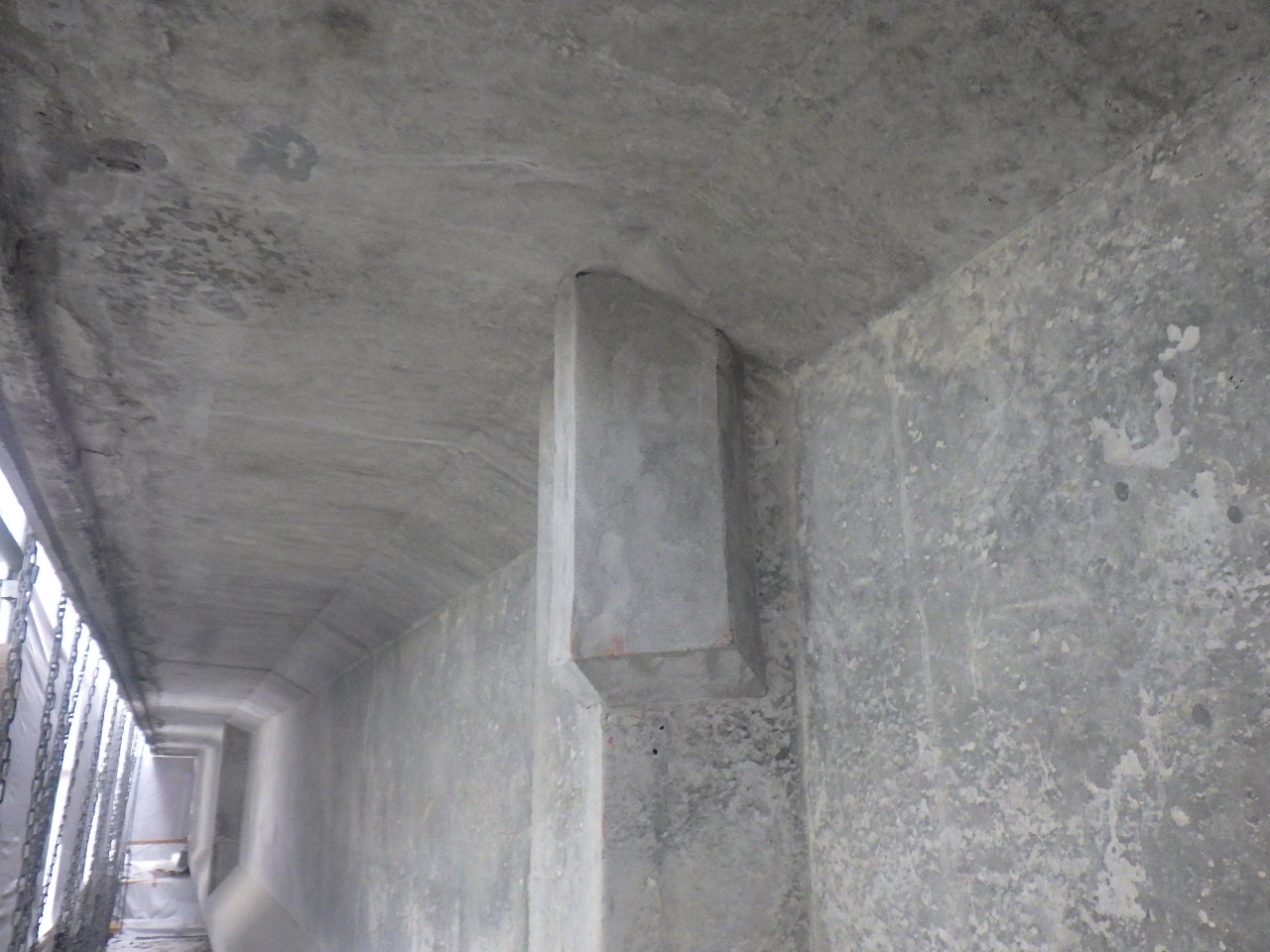

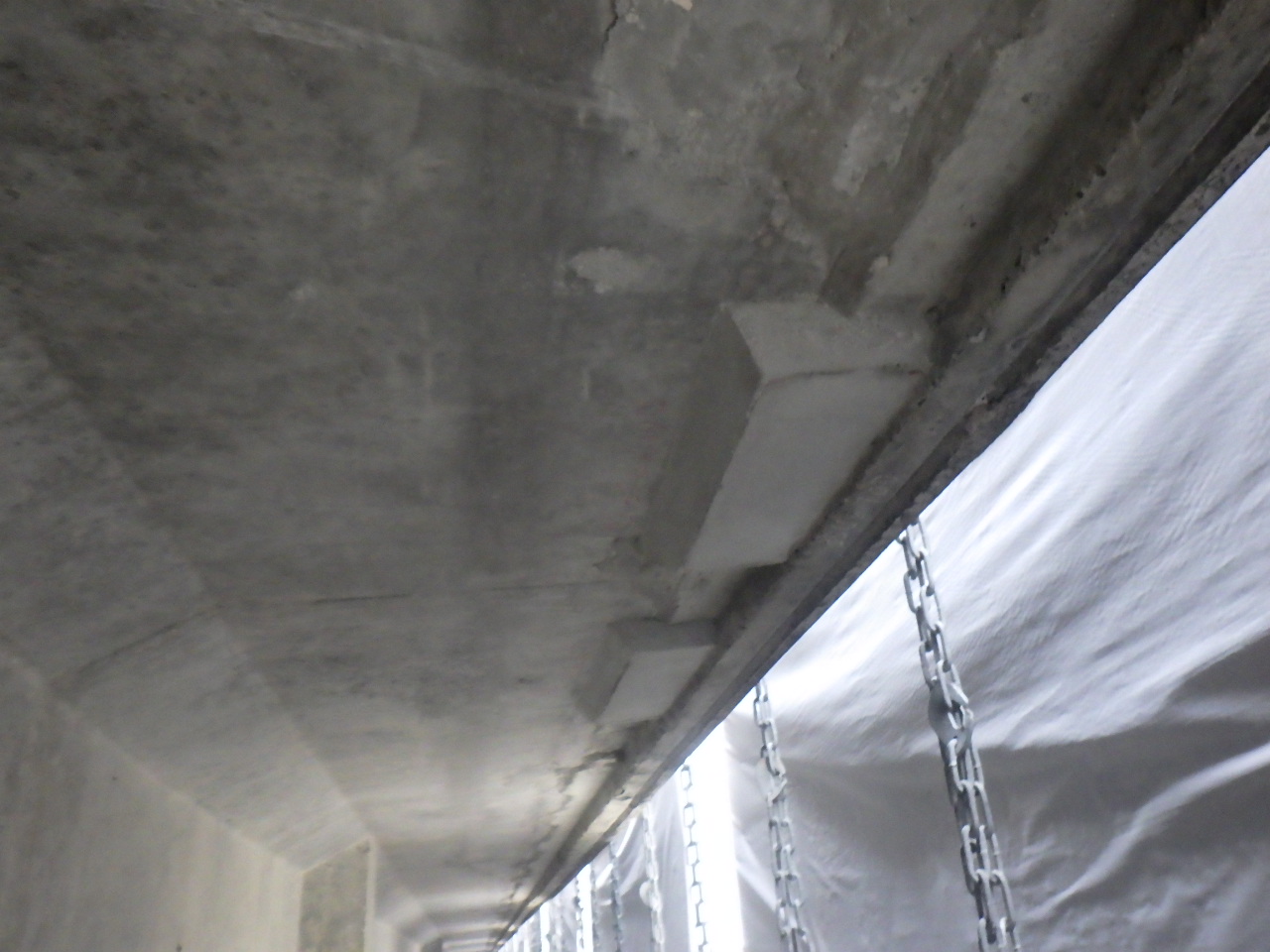

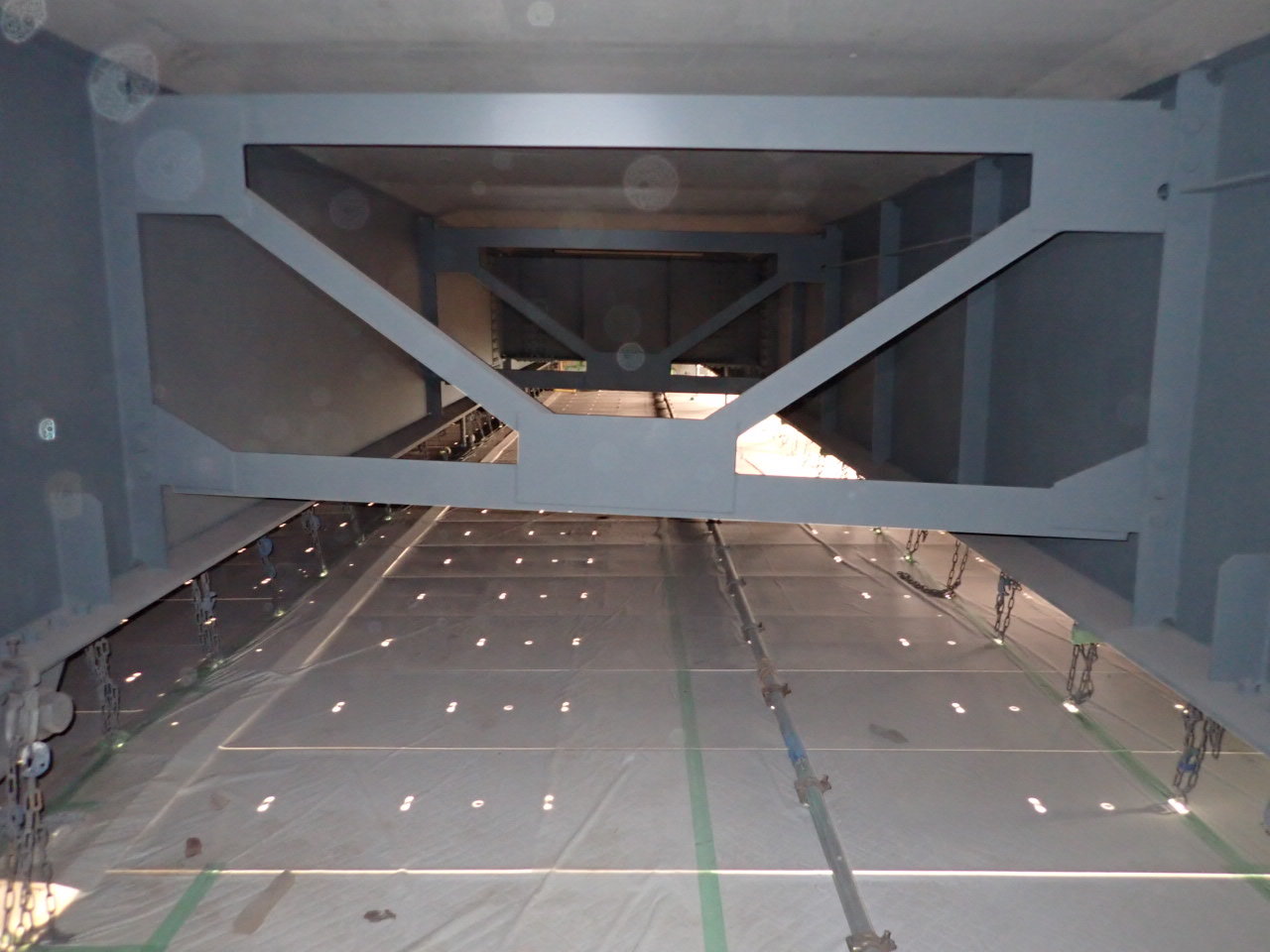

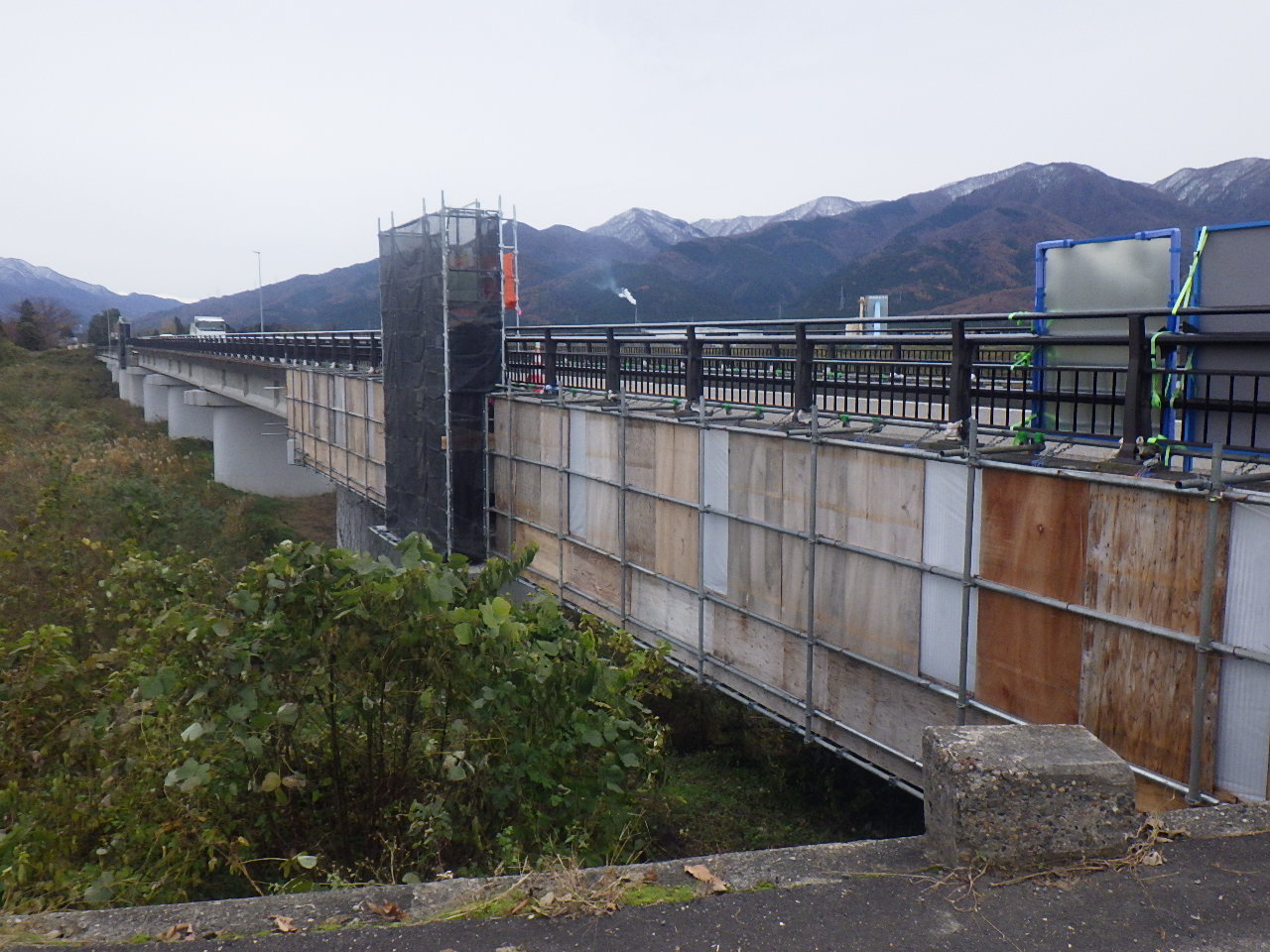

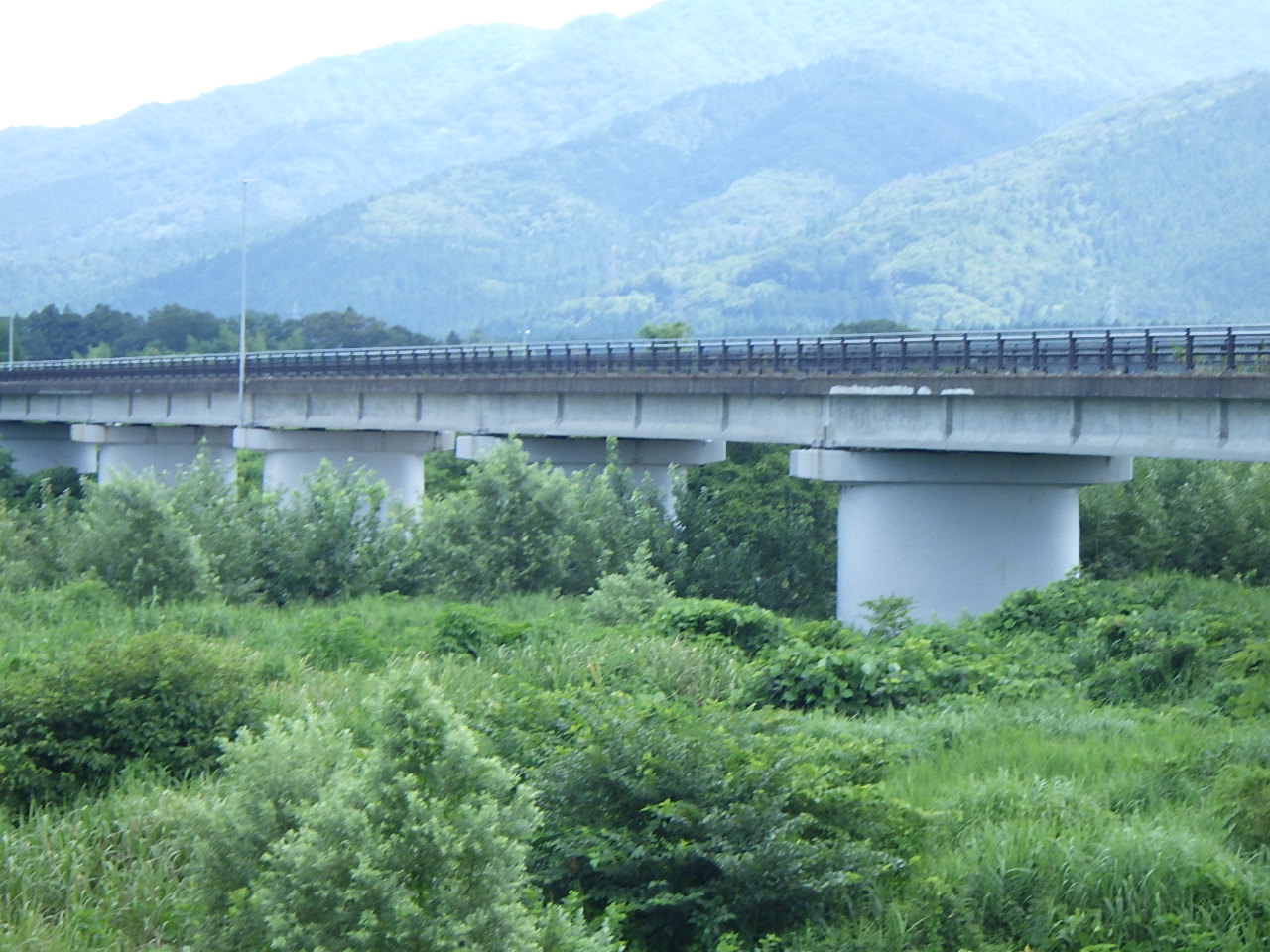

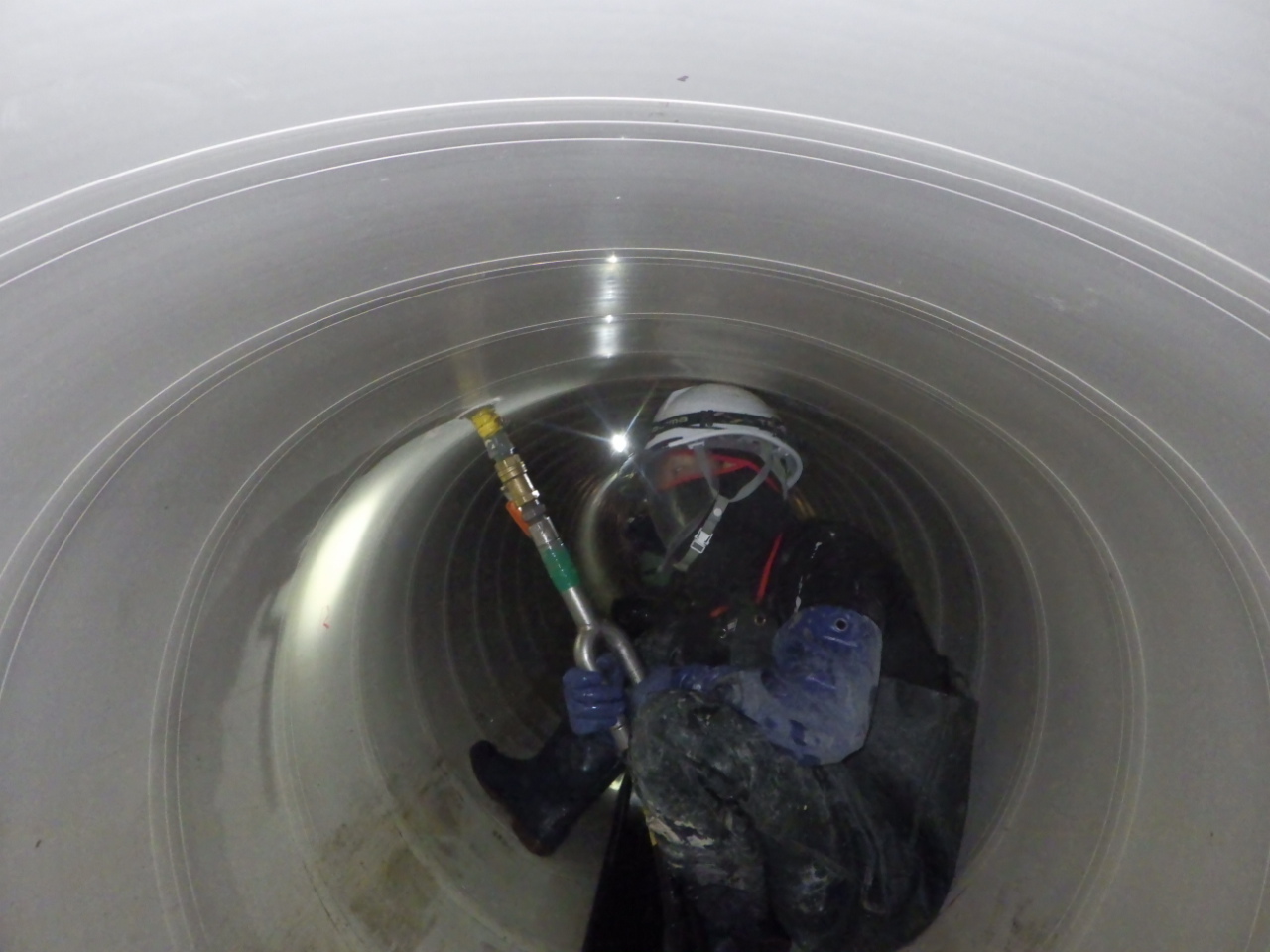

今月は断面修復工(SSI工法、炭素繊維シート補修です。
工事名R4・5新潟国道管内橋梁補修その1工事
発注者国土交通省 北陸地方整備局
工事場所新潟市東区江南地先
工期令和5年2月14日~令和6年3月29日

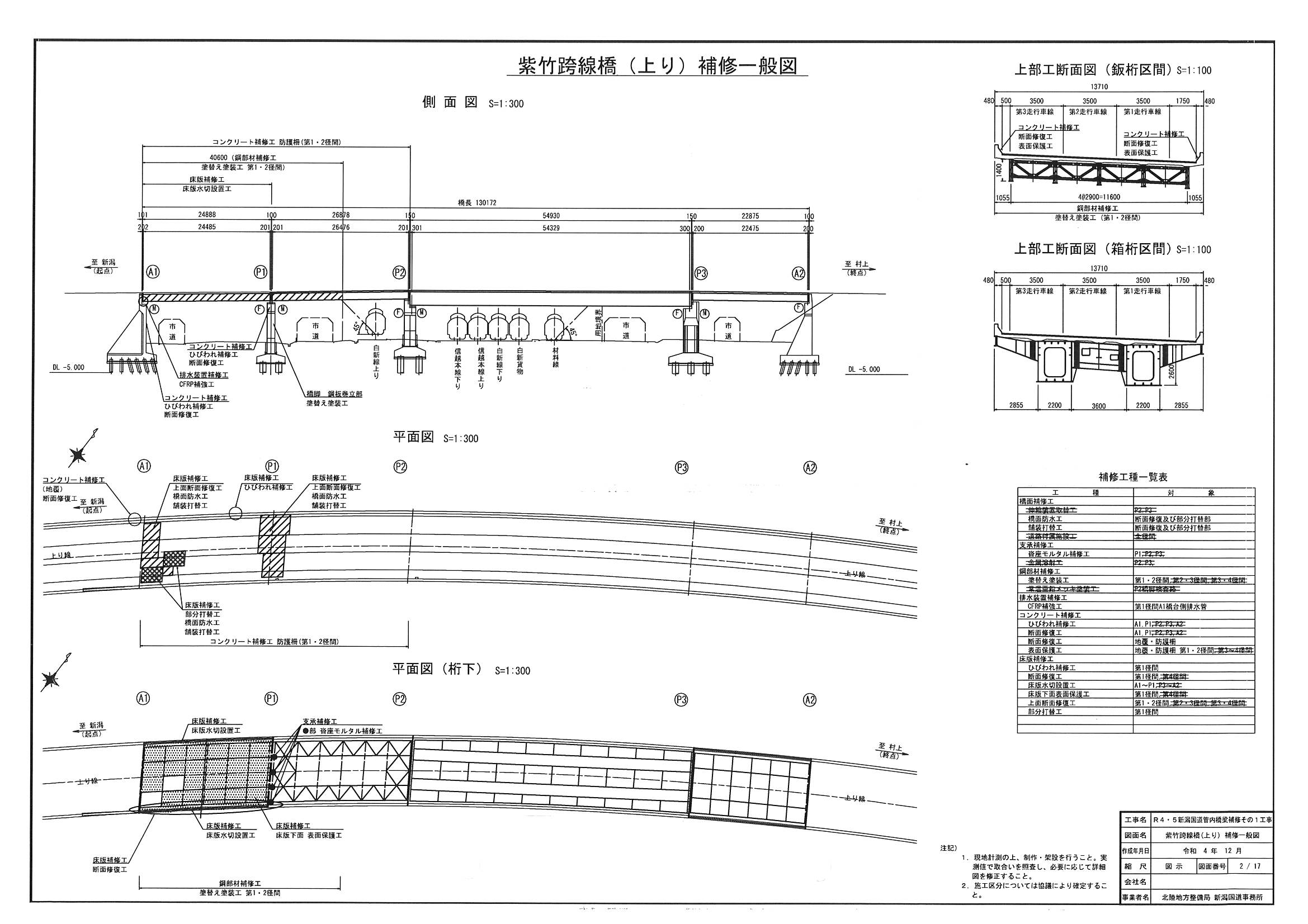

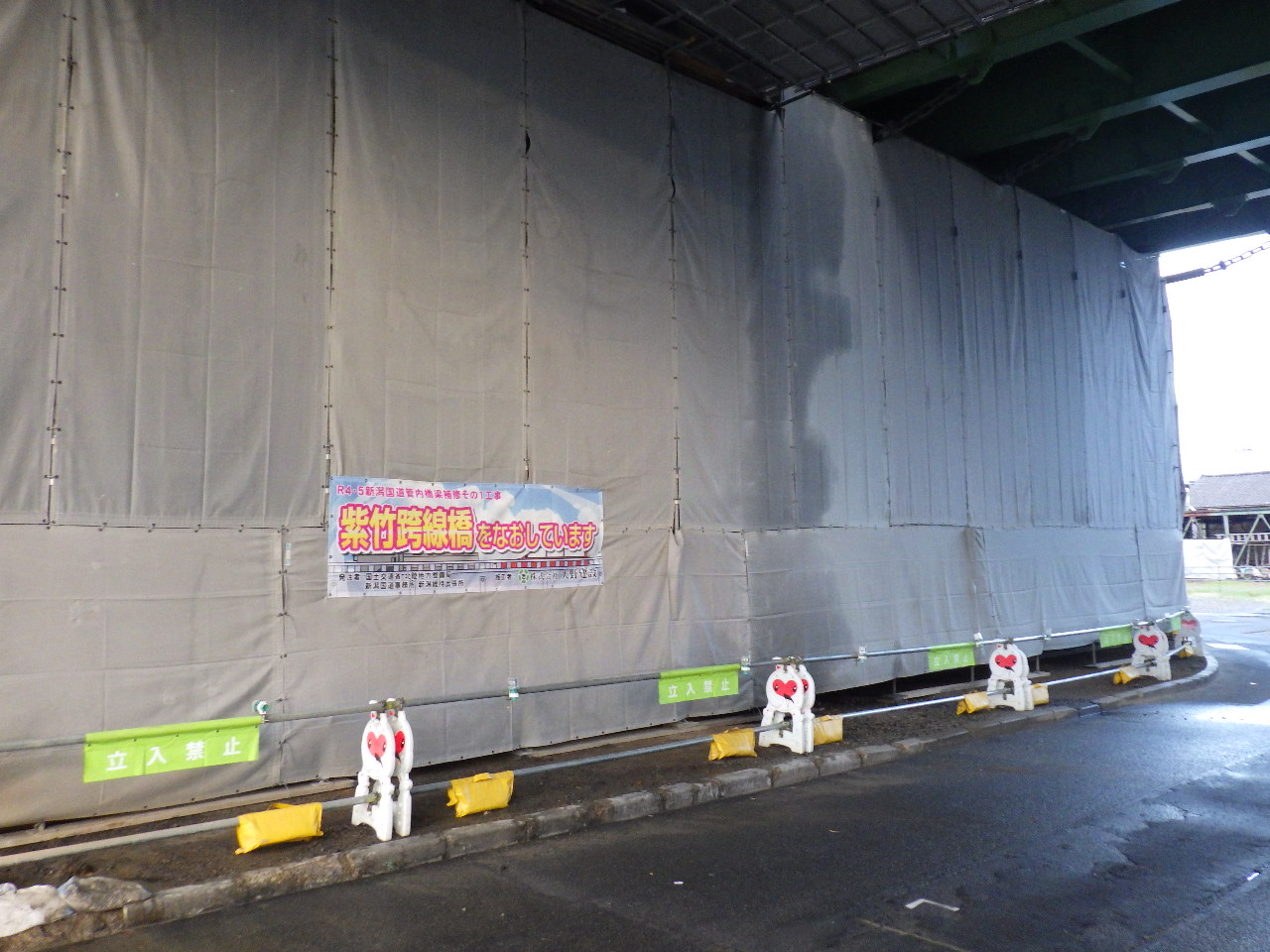

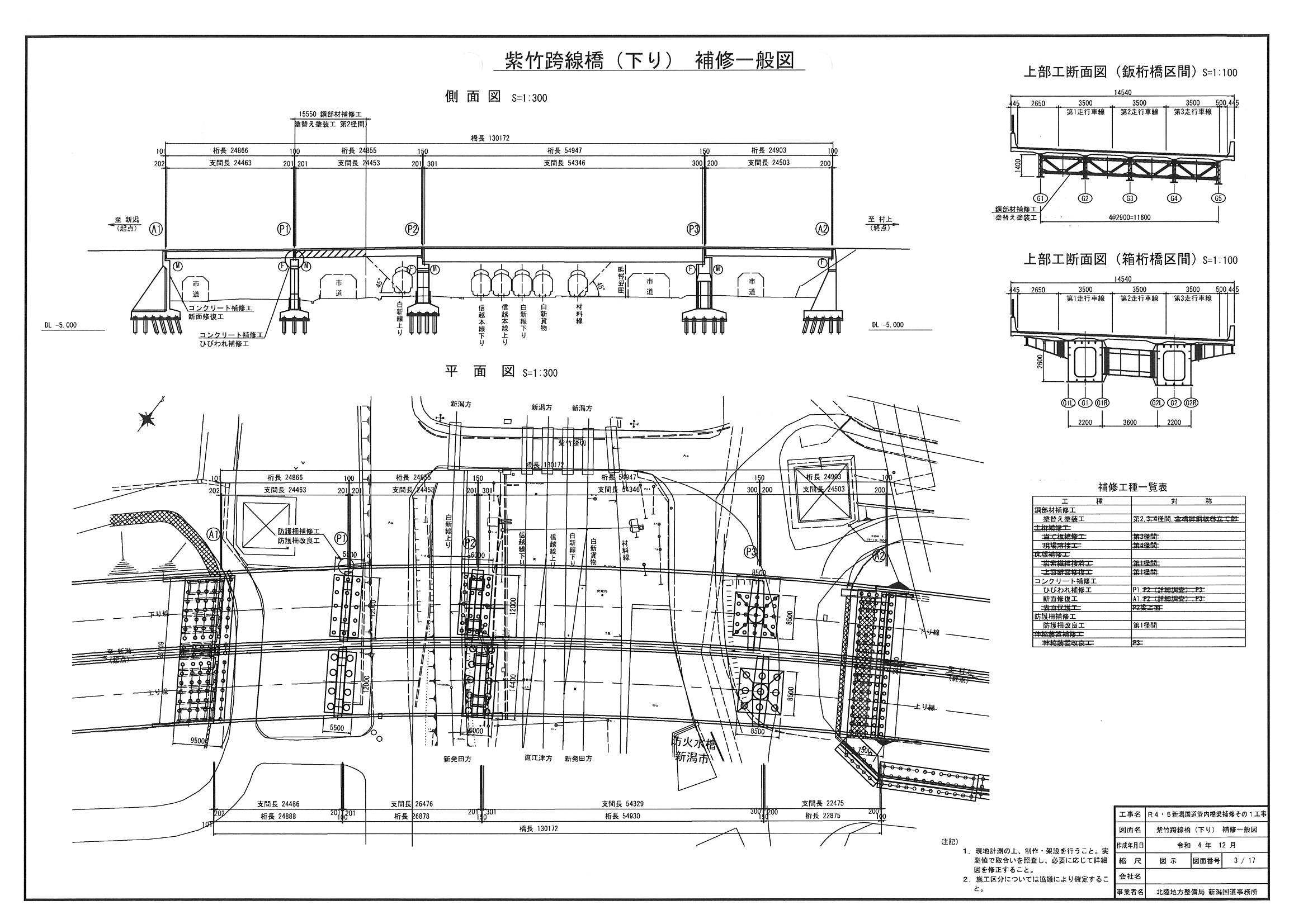

工事内容紫竹跨線橋の傷んだところを直す工事です。
出来高率82.8%
担当者コメント

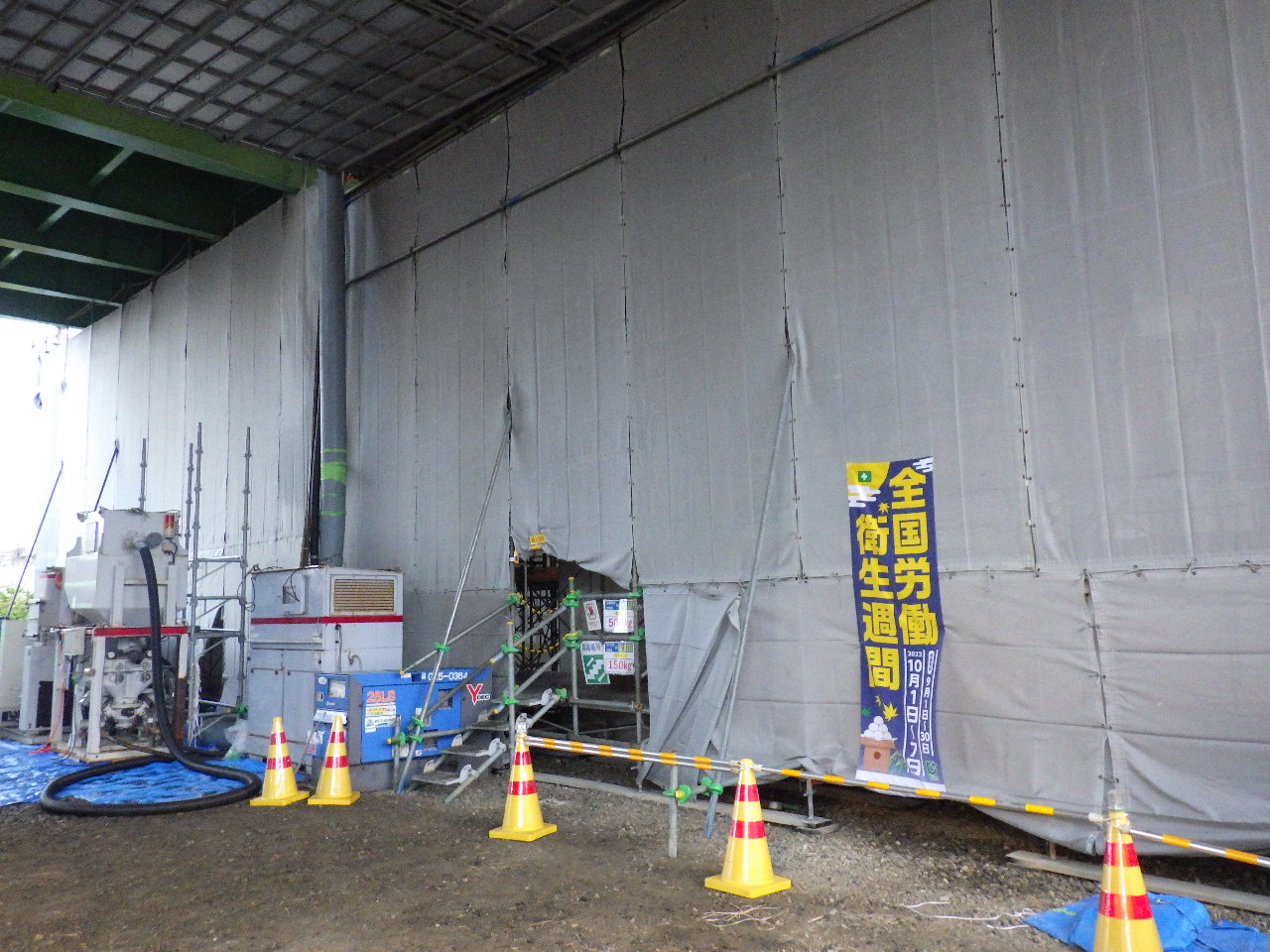

塗装工、A1橋台上下線断面補修工です。

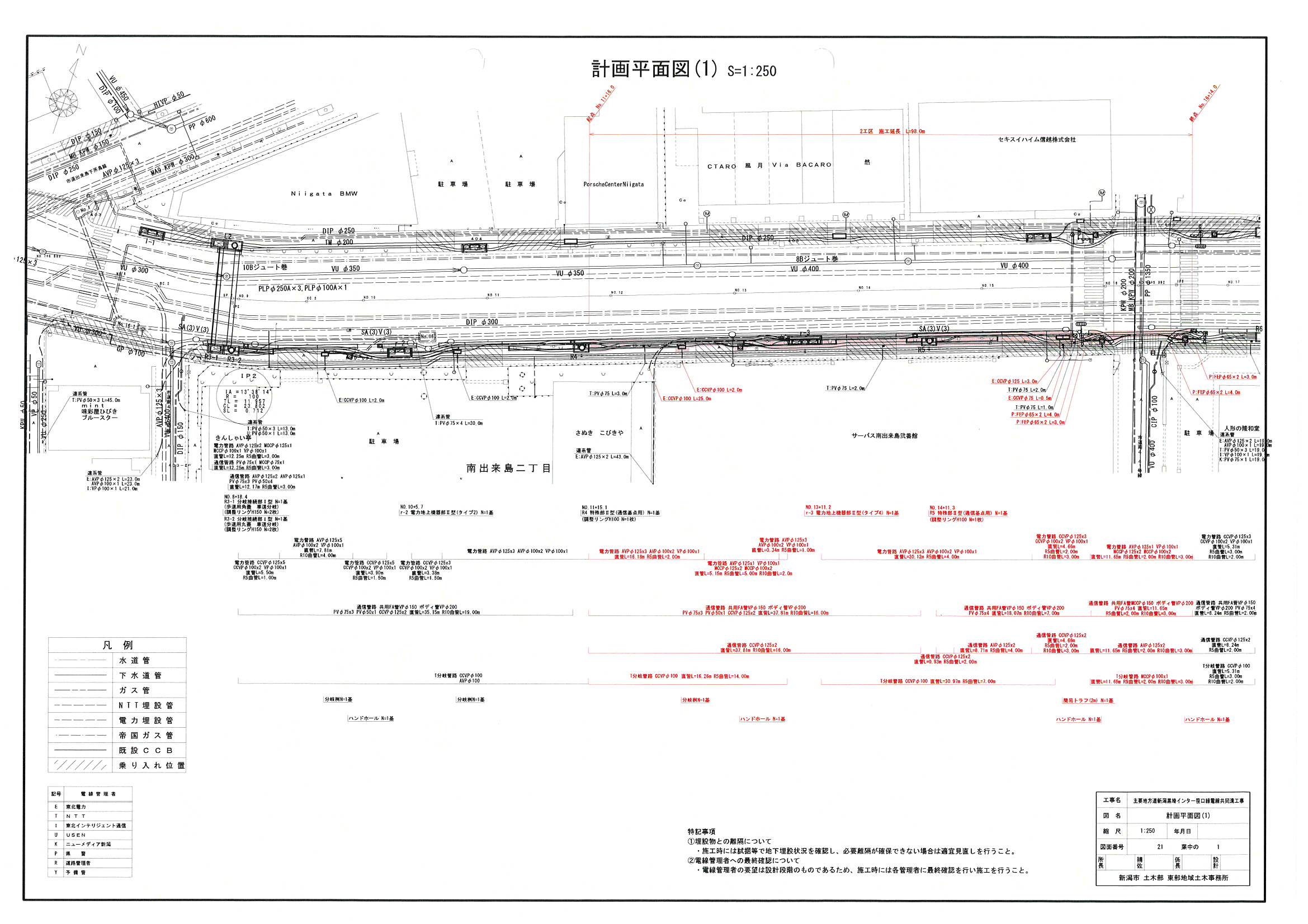

工事名令和4年度 東土第19号 主要地方道新潟黒崎インター笹口線電線共同溝工事
発注者新潟市
工事場所新潟市 中央区南出来島地内
工期令和4年12月5日~令和6年1月31日

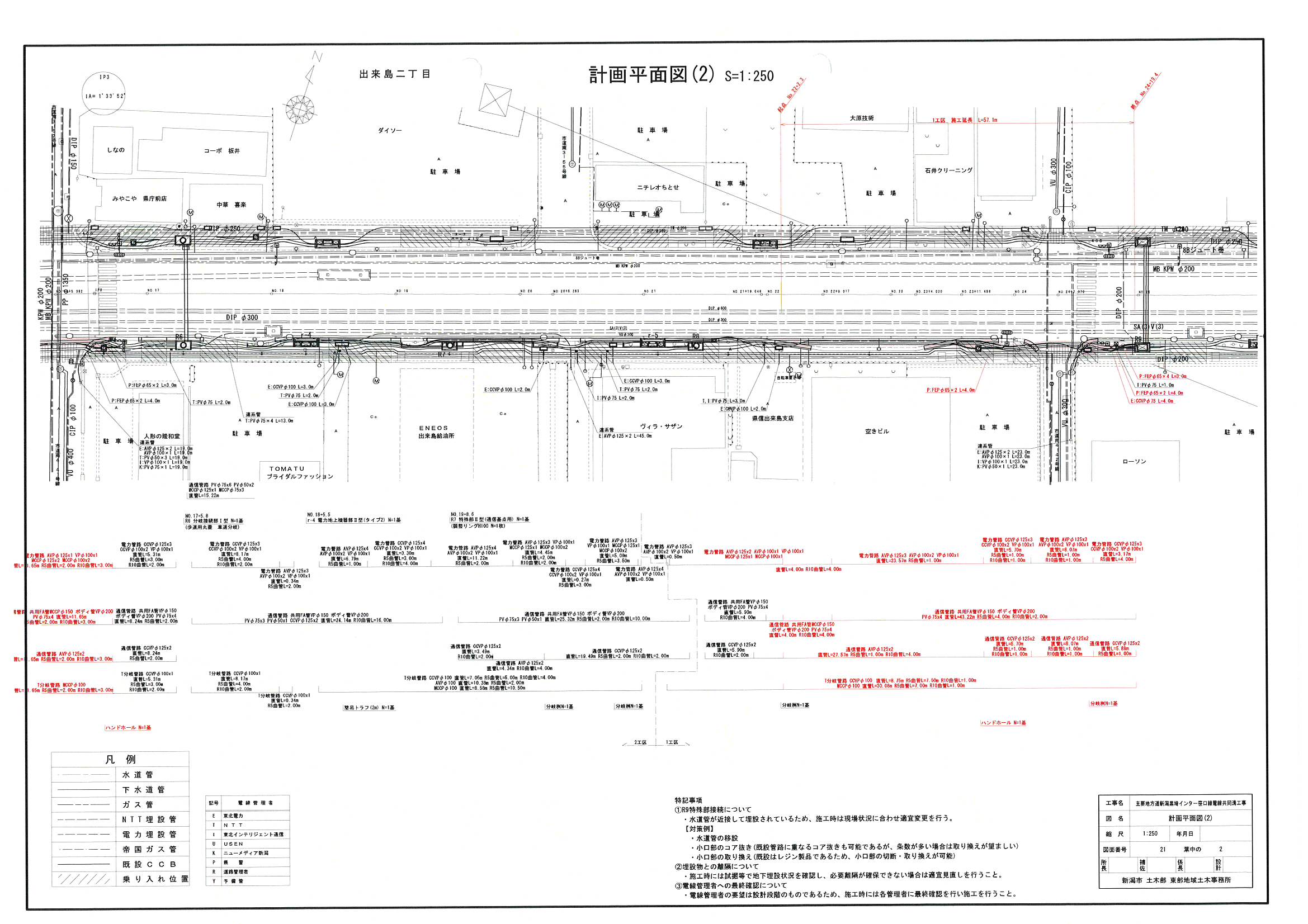

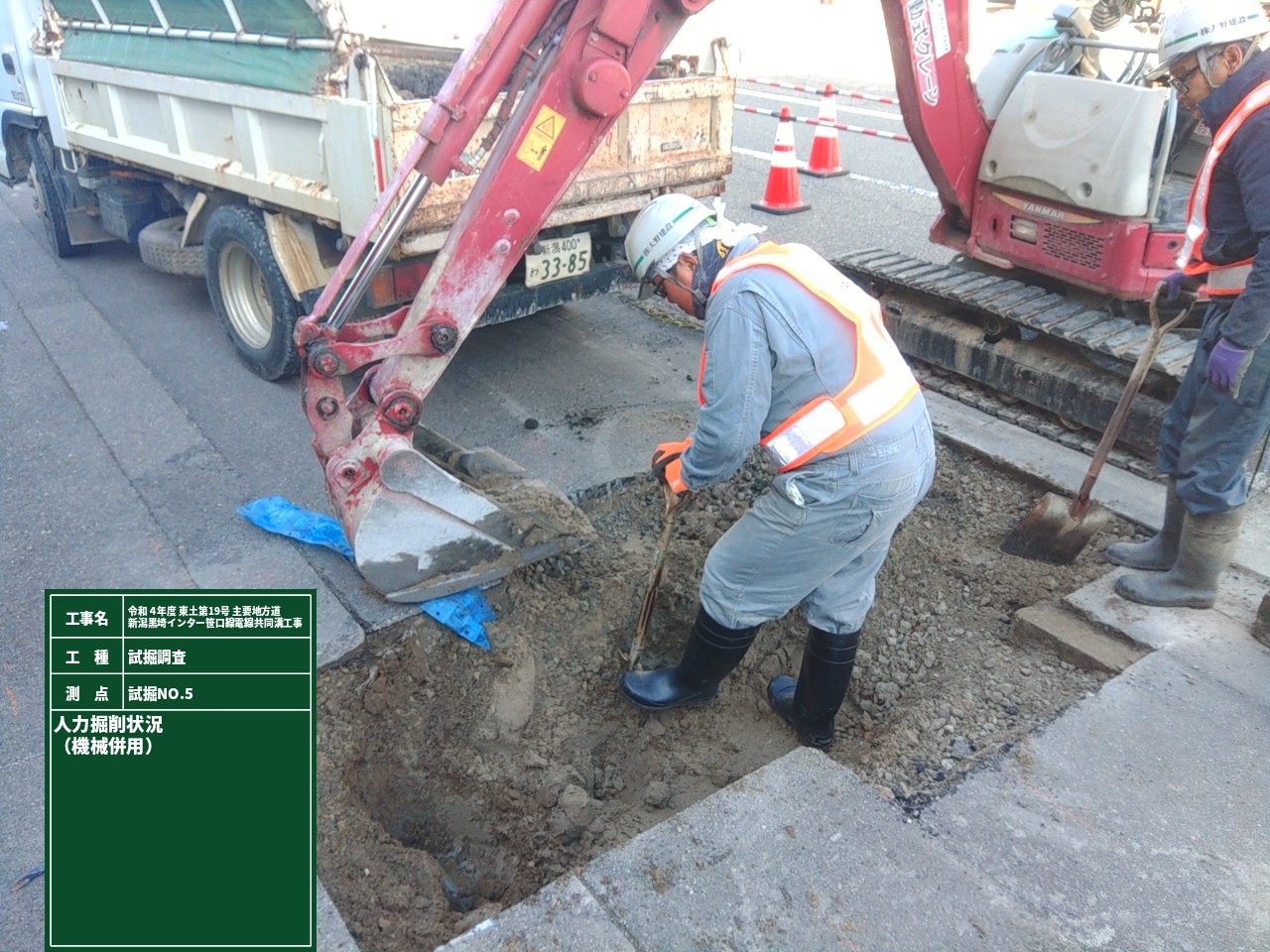

工事内容電線共同溝を埋設する工事です。
出来高率99.0%
担当者コメント

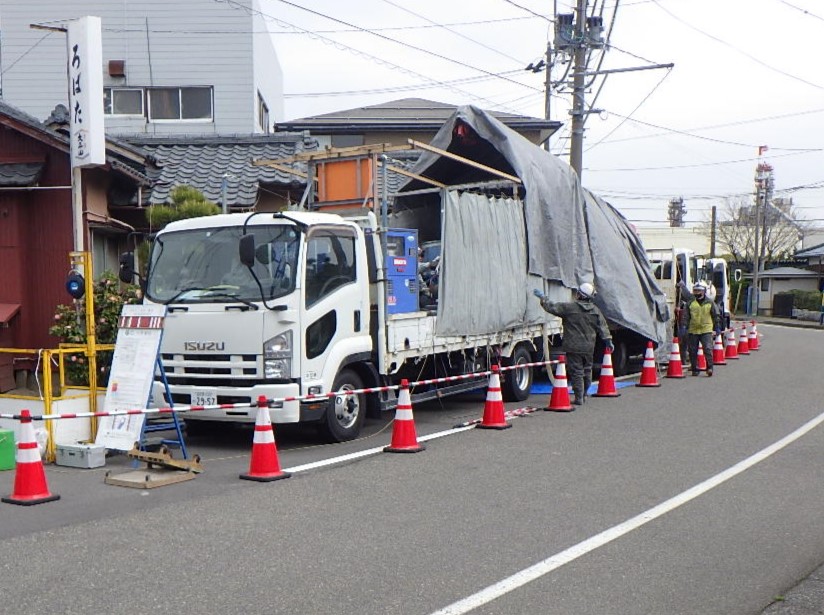

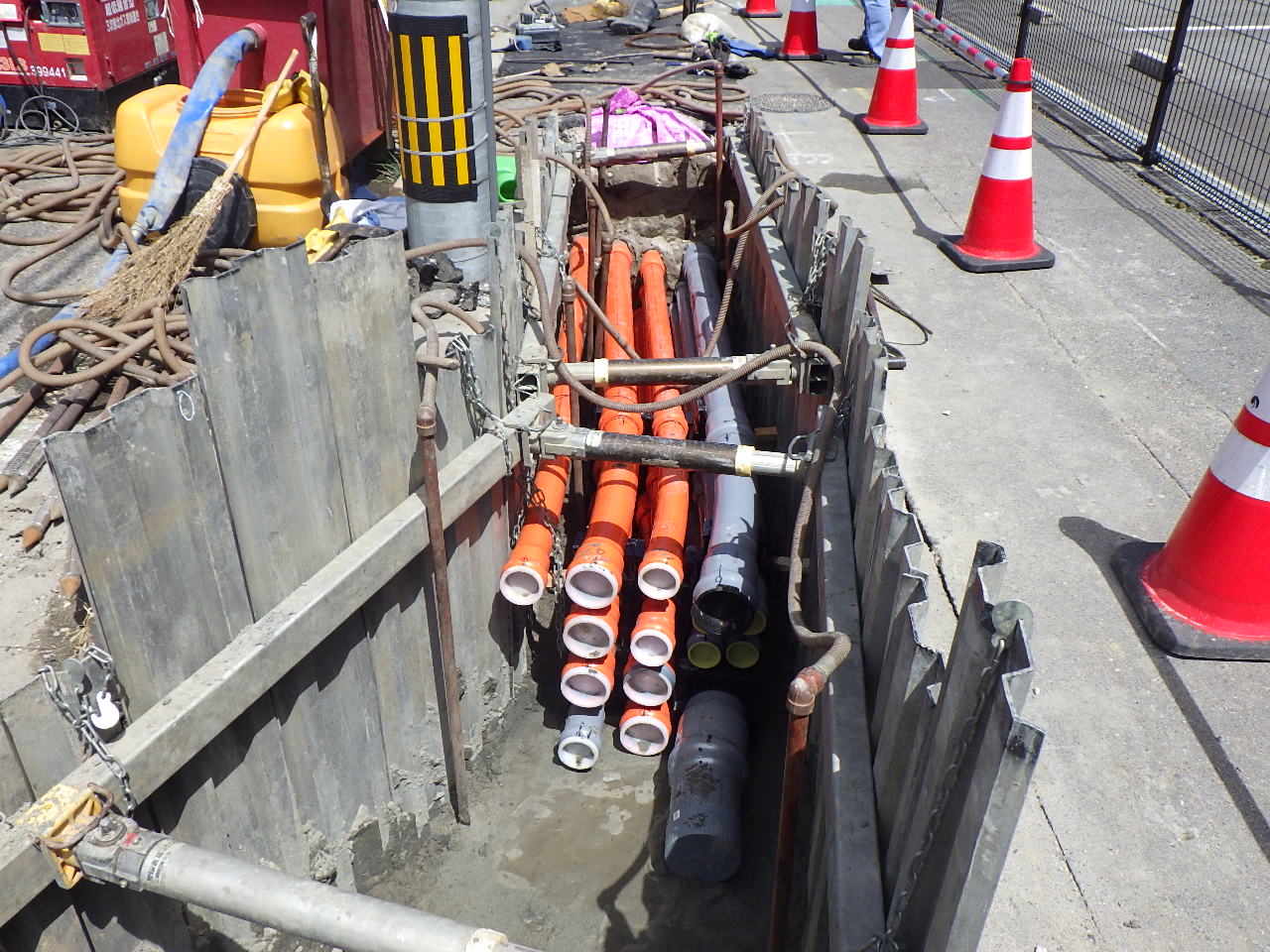

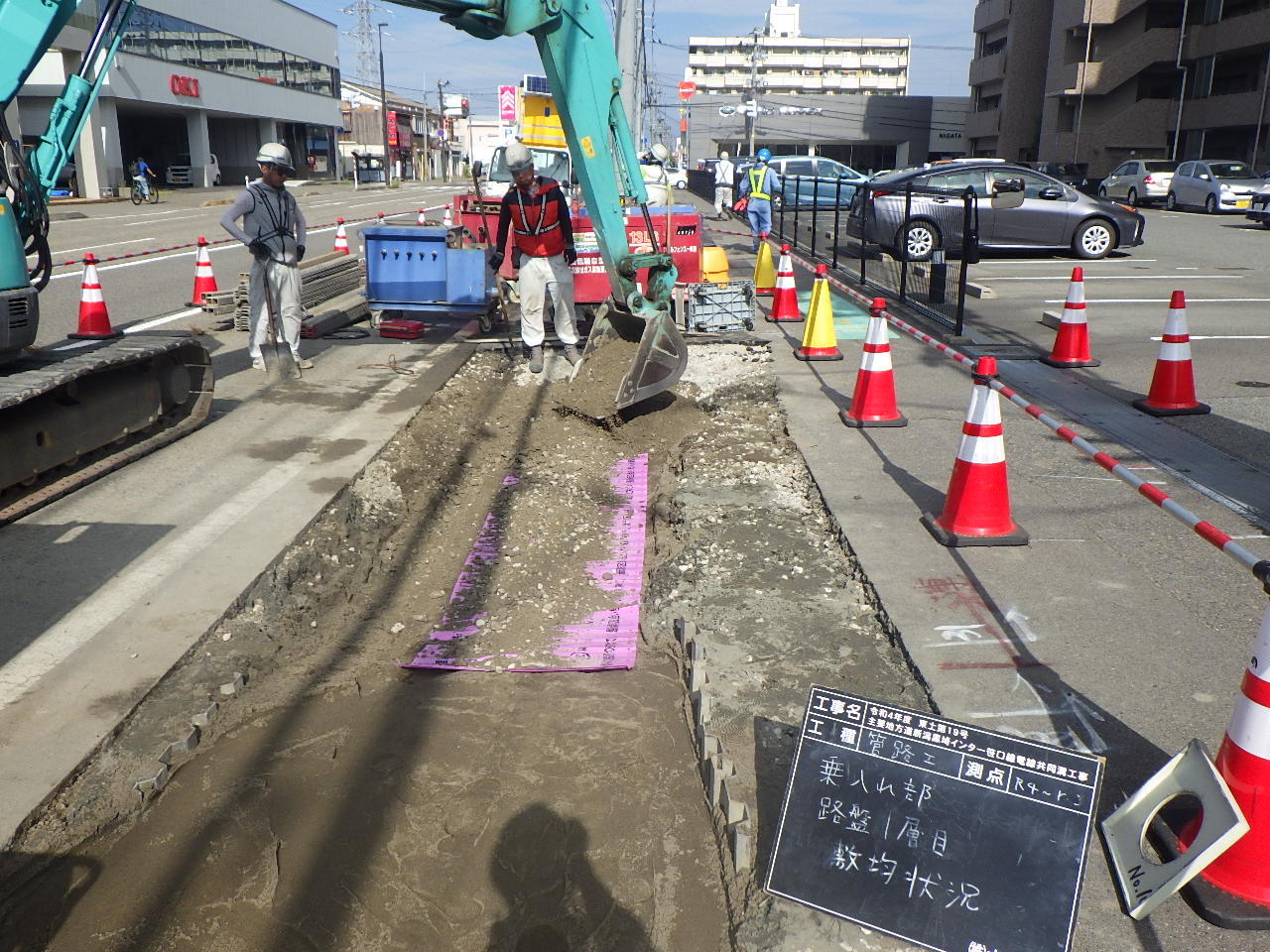

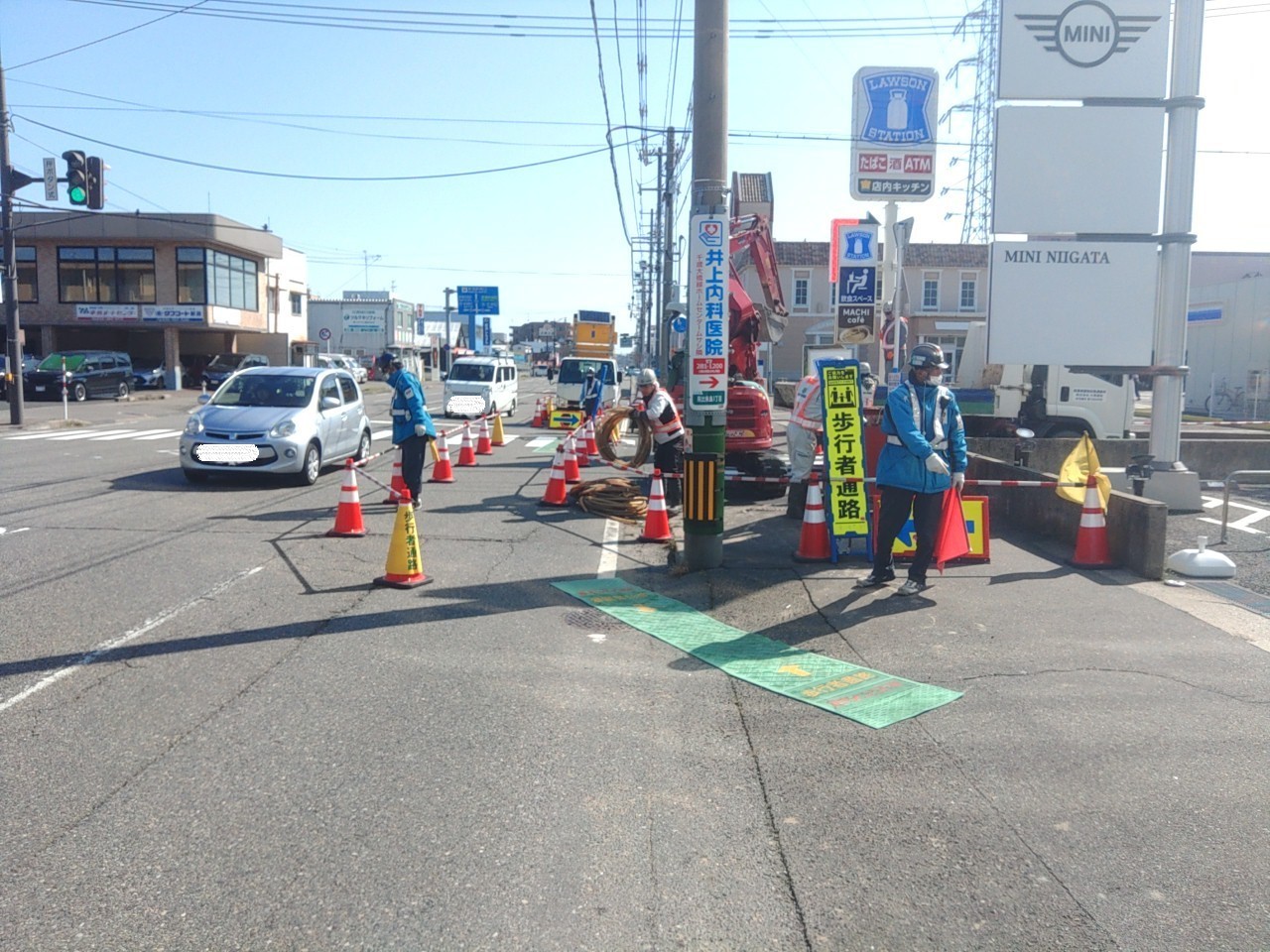

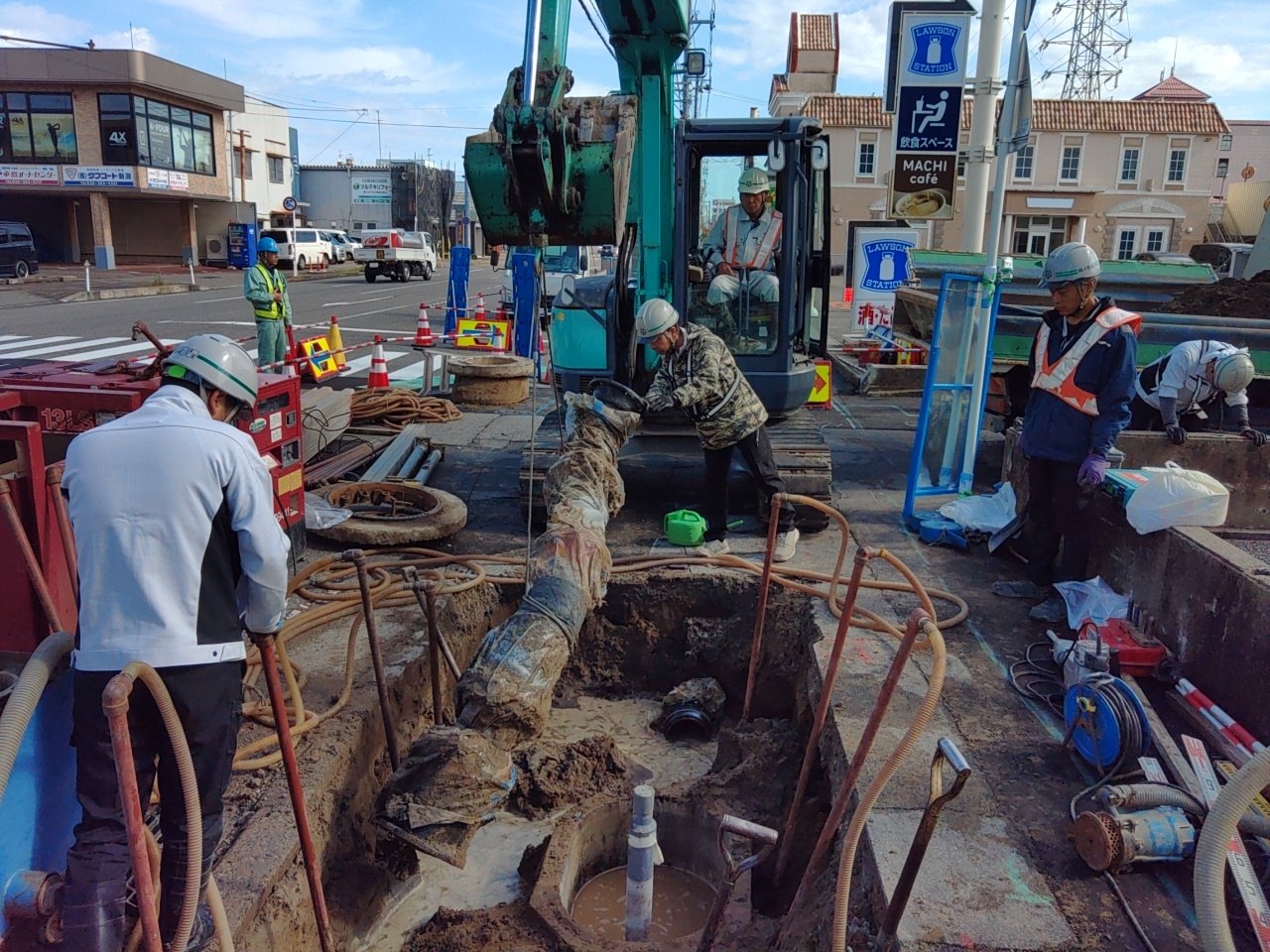

今月は、検査書類作成等です。

工事名R3・4新潟国道管内橋梁補修その3工事
発注者国土交通省 北陸地方整備局新潟国道事務所
工事場所東蒲原郡阿賀町津川~角島地先地内
工期令和4年3月25日~令和6年1月29日

工事内容麒麟橋の傷んだところを直す工事です。

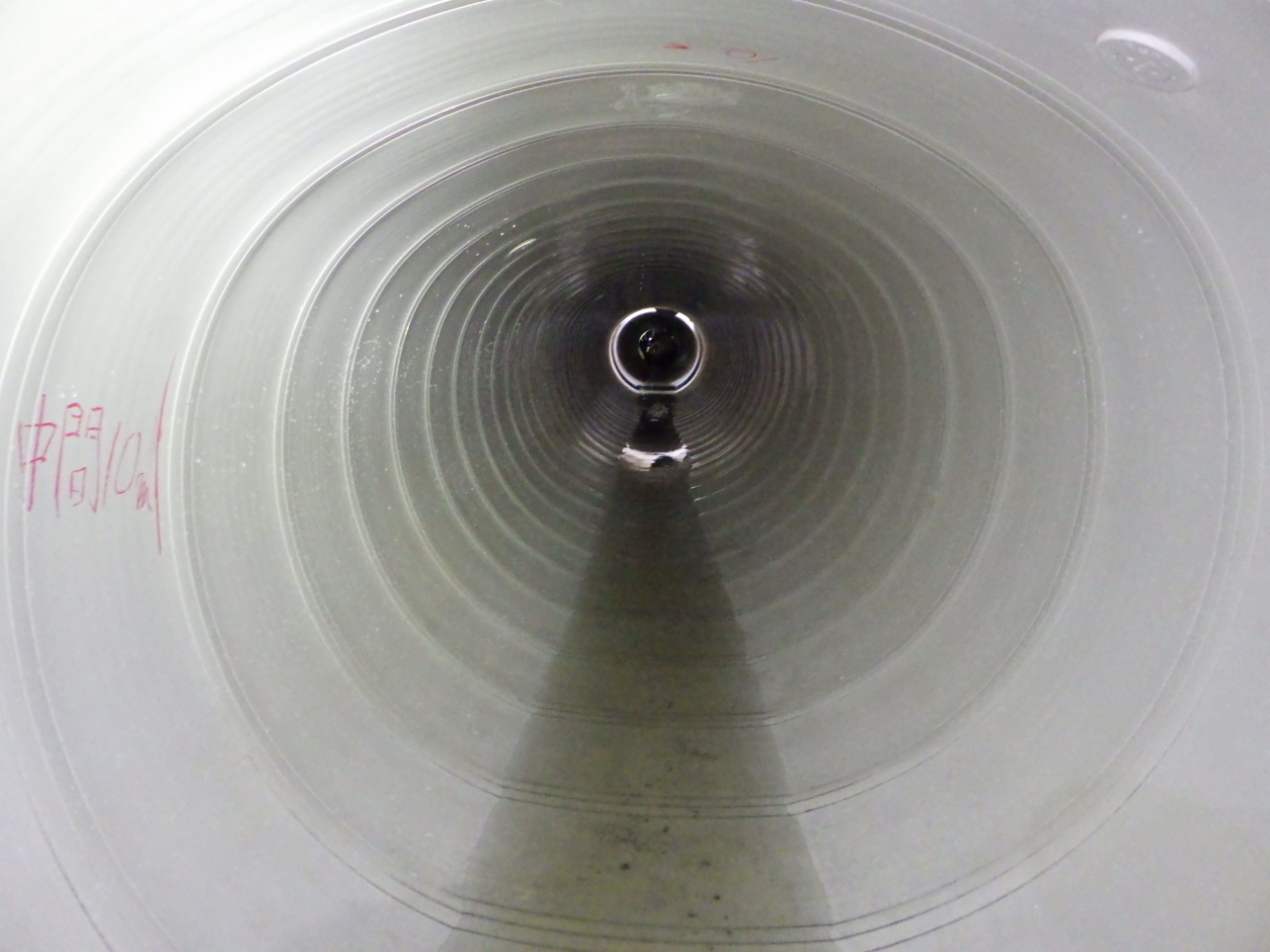

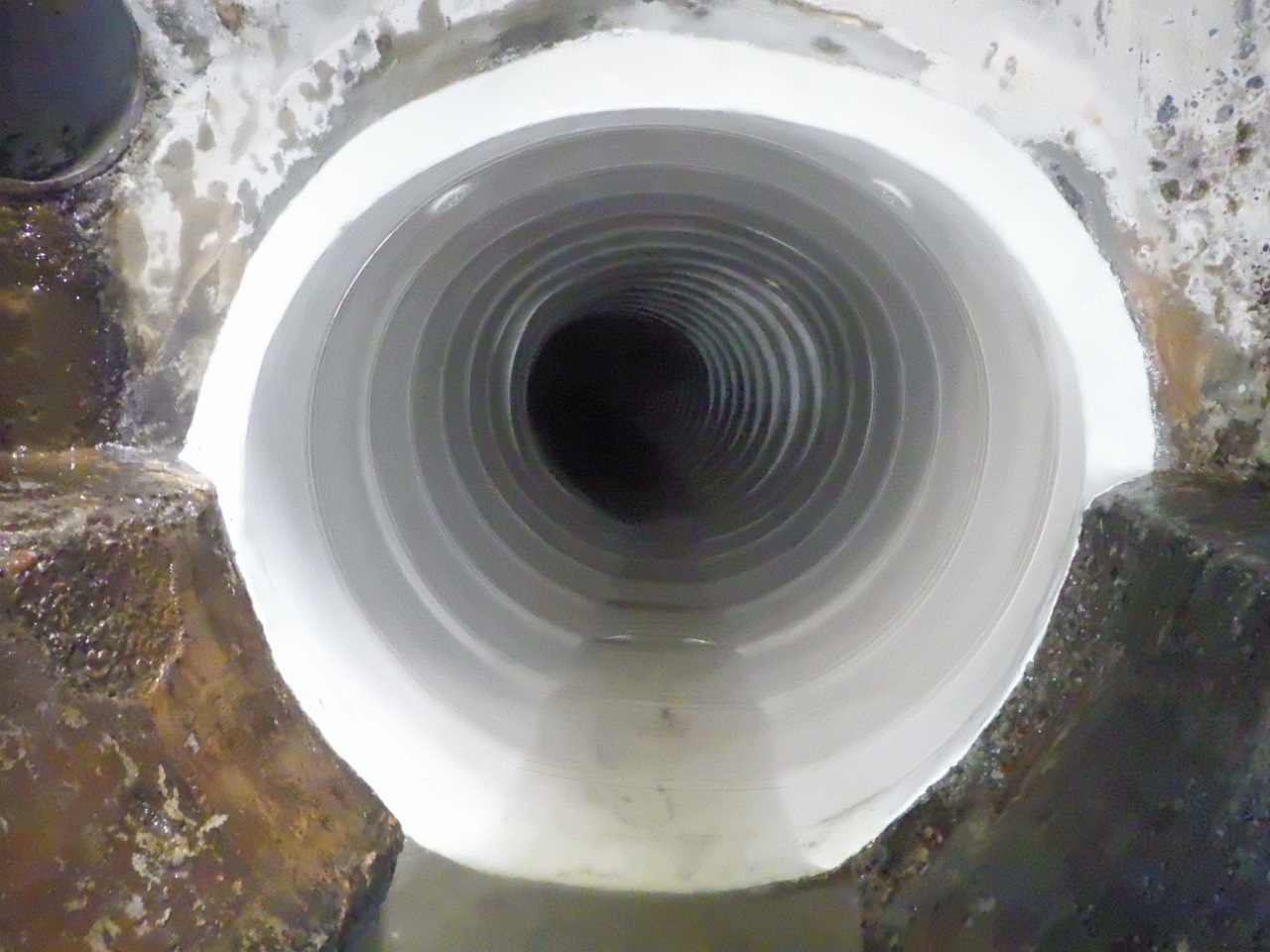

出来高率92.0%

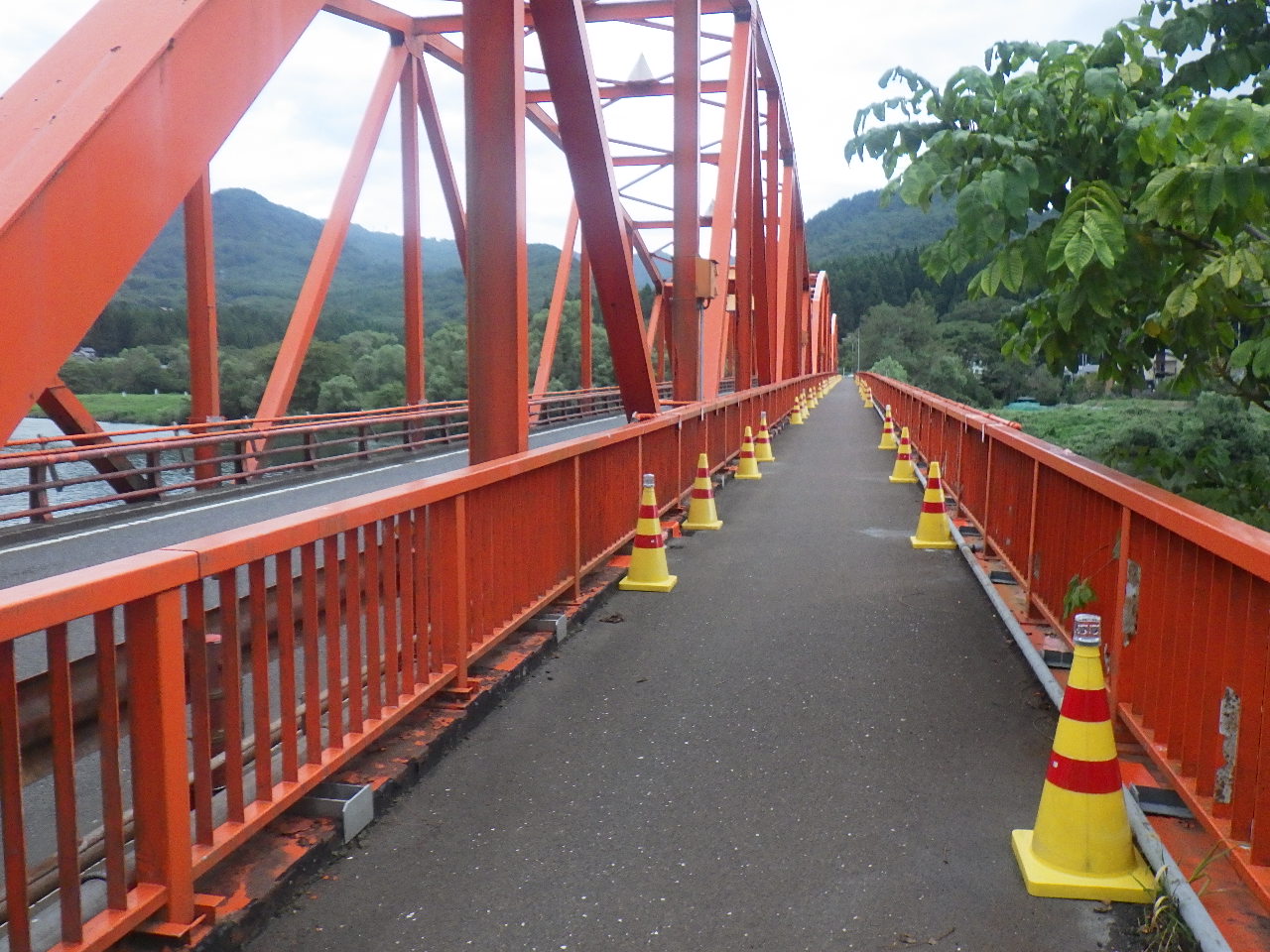

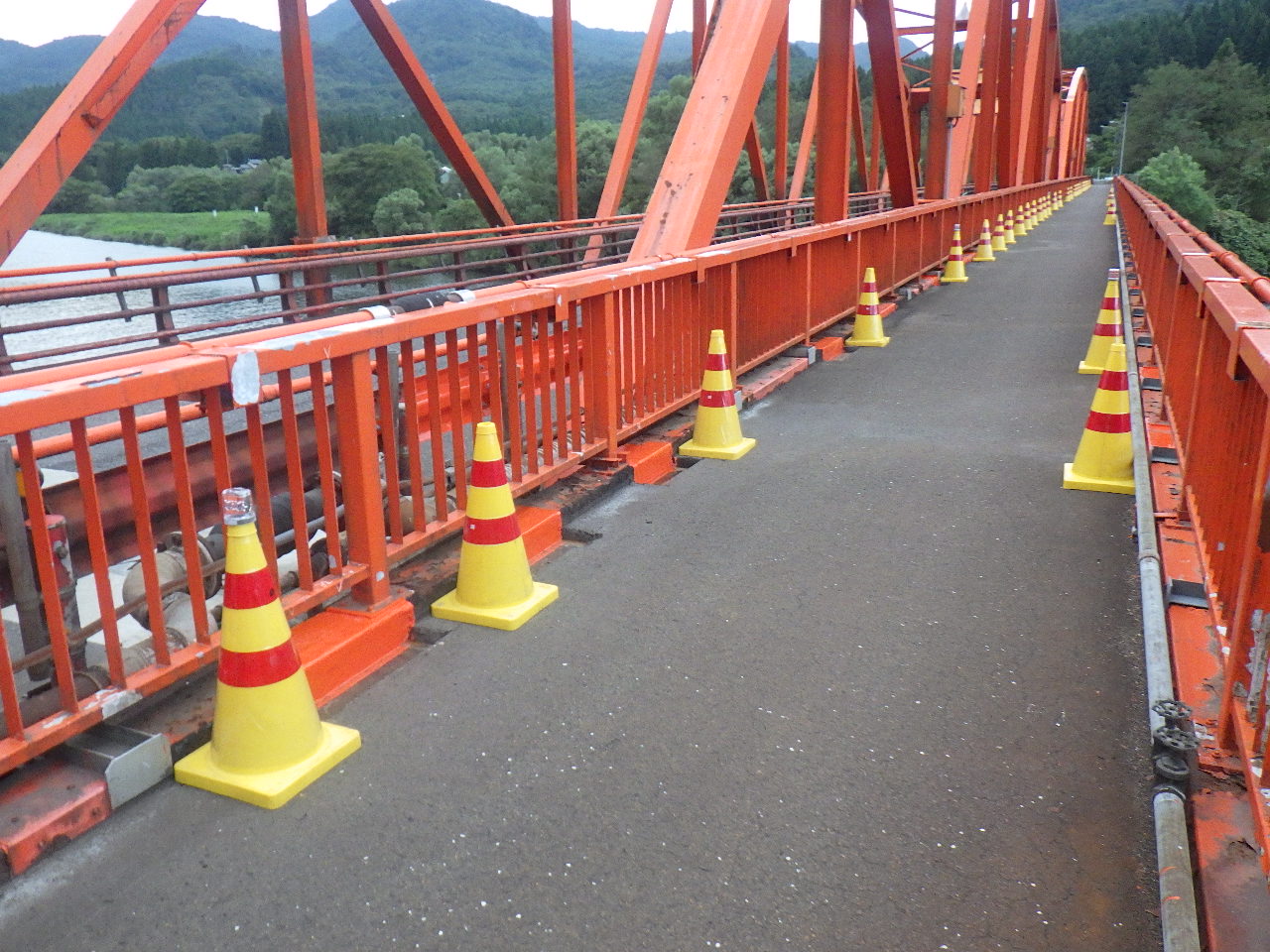

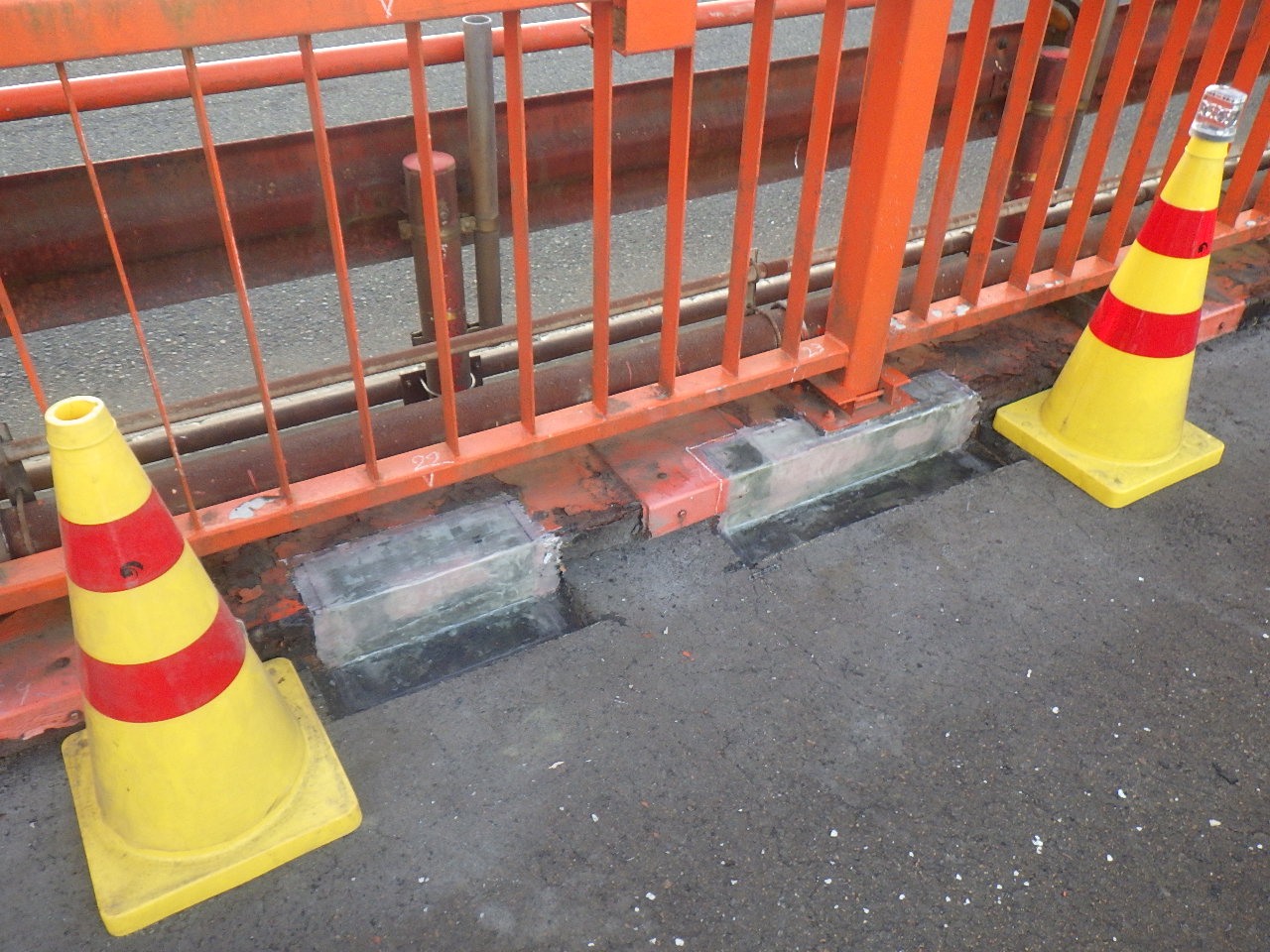

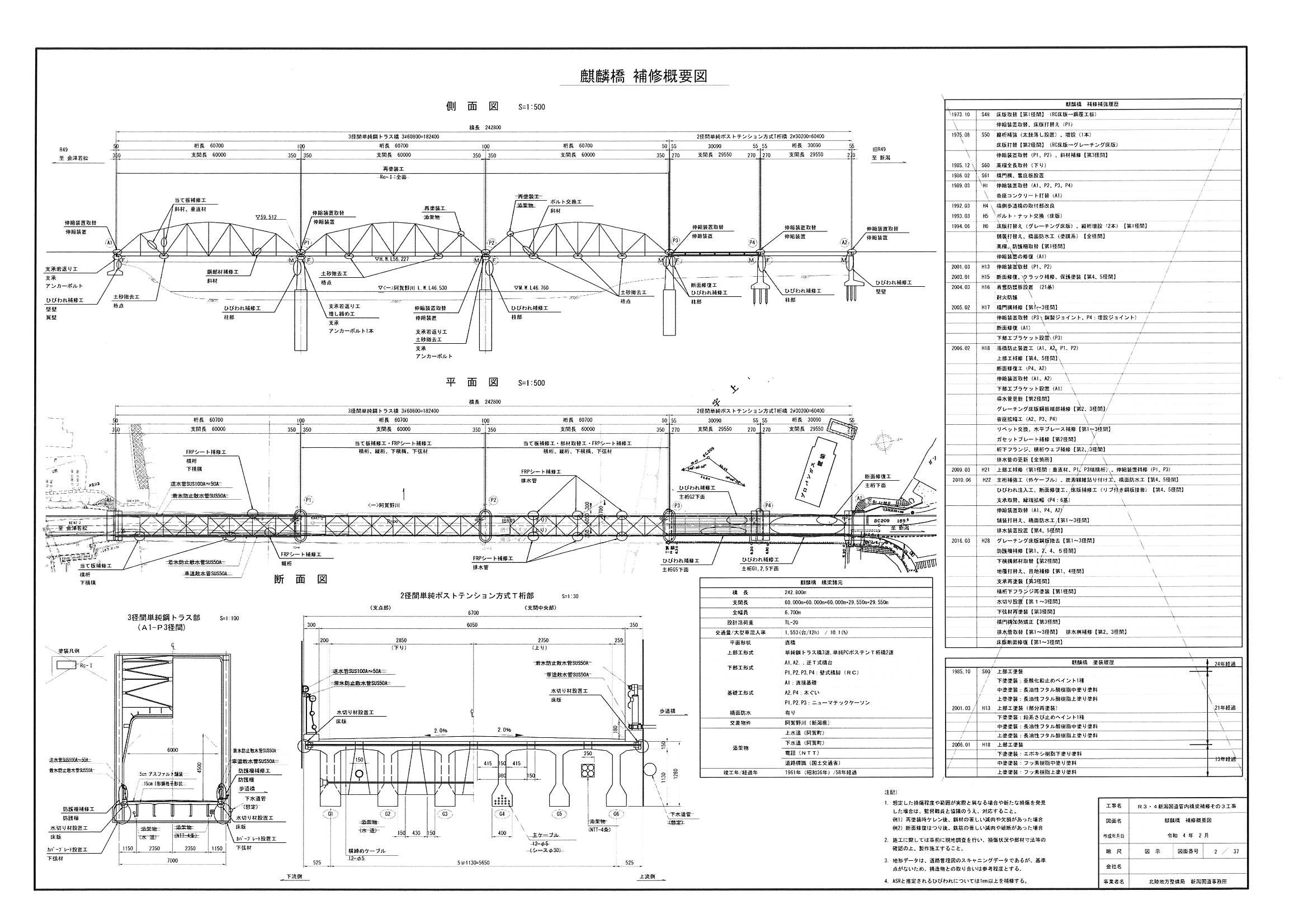

担当者コメントフラップゲート取替工です。
